甘肃张掖9000KVA特种精炼炉现场施工进度(七)
更新时间:2017-04-07 关注:901
随着天气回暧施工队也在增加,风力特别大几次把彩钢瓦卷走几十米远。甲方冷却水管己架了多半,但泵房还沒动工。一层两个出铁口烟管己完成合并,二层水路己完成1号分水器与变压器方位的进水和回水管路水嘴也焊完,水冷骨架及烟罩上的水嘴己焊接完成。三层给下料孔开眼。四层大料仓就位,安装皮带机轨道,皮带机就位,给皮带机做防尘罩,组织排烟。

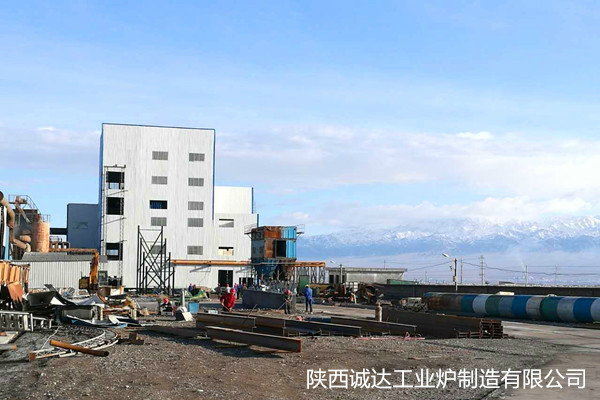

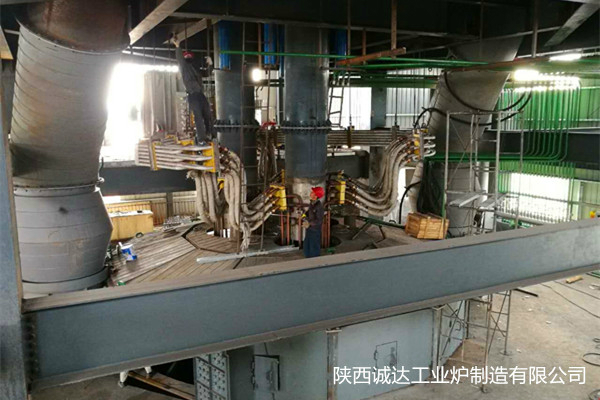

施工现场

变压器安装就位

高压柜就位

四层皮带布料机

液压站

炉前水路

炉口收烟

新厂房与老厂房对接

-
