甘肃张掖9000KVA特种精炼炉冷调试
更新时间:2017-06-18 关注:206
张掖9000KVA炉冷调试工作计划
6月1日至6月5日电器对线号并送电至液压站。
6月6日液压站开始串连接A项管路,打压清理。
6月7日B项,c项也打压清理完成。

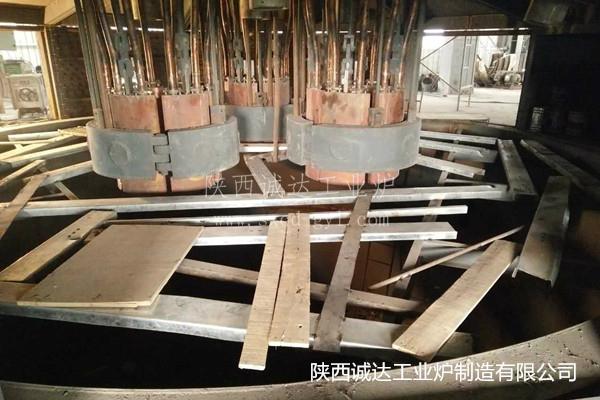

6月8日开始启动液压站,调试抱闸,压放,
6月9日调试ABC三项把持器。炉墙开始作打结料。

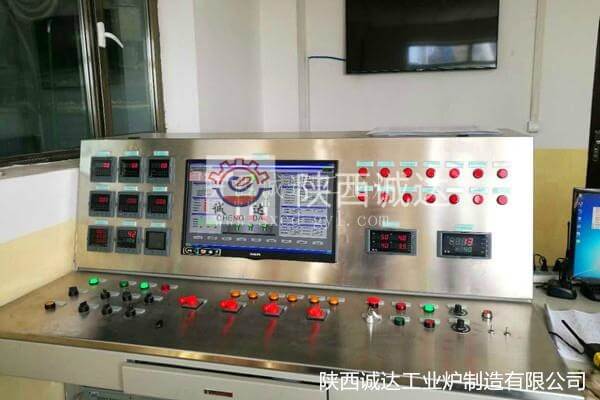

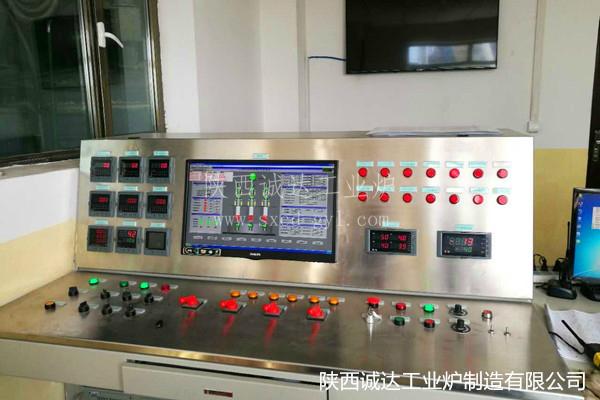

6月10日调试工作完成。
6月15日前可以交于甲方做炉衬。

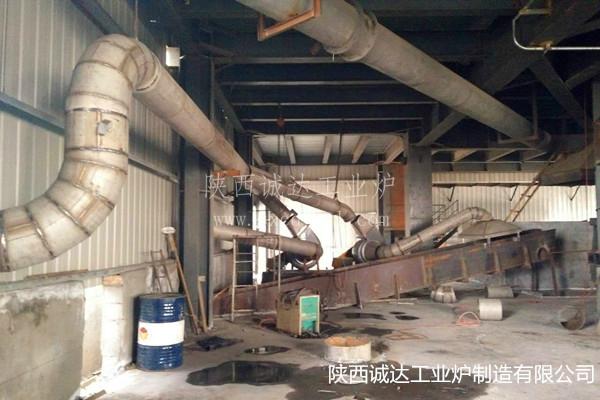

出铁溜槽及烟气收集
