甘肃张掖9000KVA特种精炼炉现场施工进度(三)
更新时间:2017-03-22 关注:240
3月19日至今己完成ABC三项短网的固定吊装,就位。三项管网组与铜瓦组装,并已用压缩空气个个对接口7kg试压。液压系统的管路也已安装完毕。四层上面大料斗己制作完毕,四个立柱己开始制作。提升机上横梁己将定滑轮,绳锁,安装好。出铁基础己开始打水泥,开堵眼机的基础也基本完成。下周主要以水冷电缆安装,循环水路安装。提升机架安装。皮带机安装为主。如有变化可作调整。

短网安装

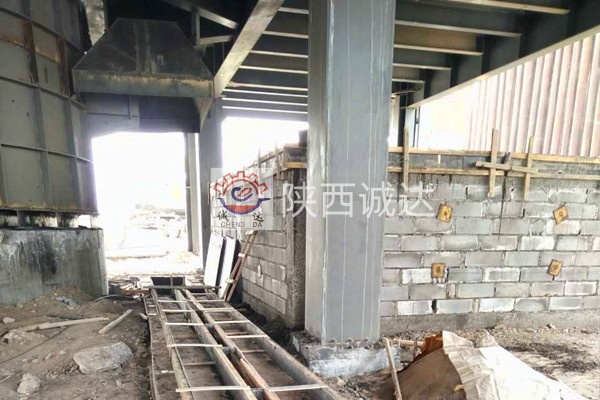

出铁轨道浇筑

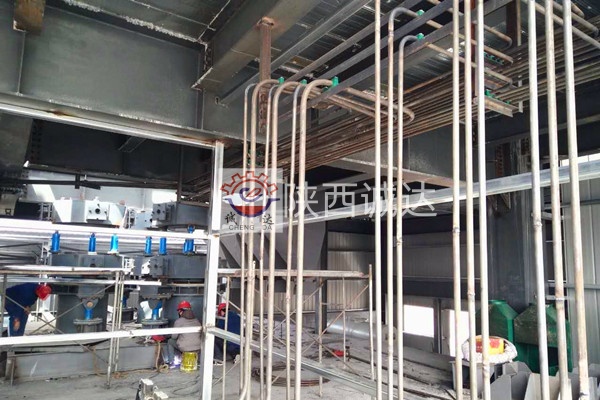

液压管线铺设完毕

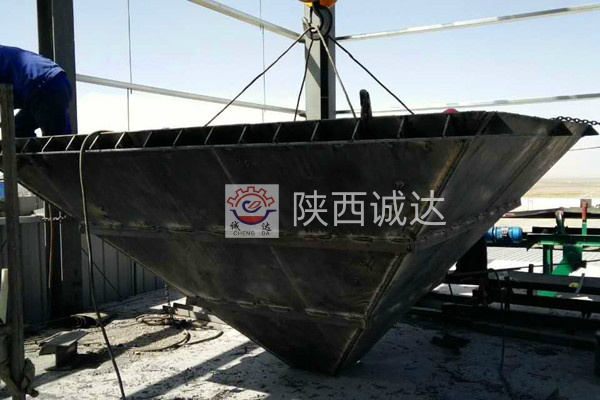

四层平台料仓制作完毕

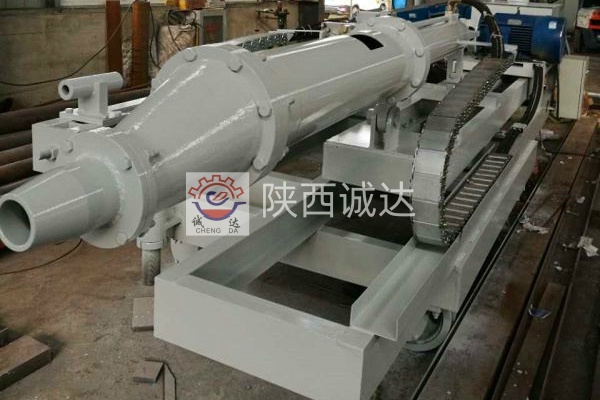

开堵眼机
